徐州靖鵬環保工程有限公司
聯系人:馬經理
手機:137-0522-6960
郵箱:mjp@xzjpyc.com
地址:徐州市淮海西路241號
網址:mikehihn.com

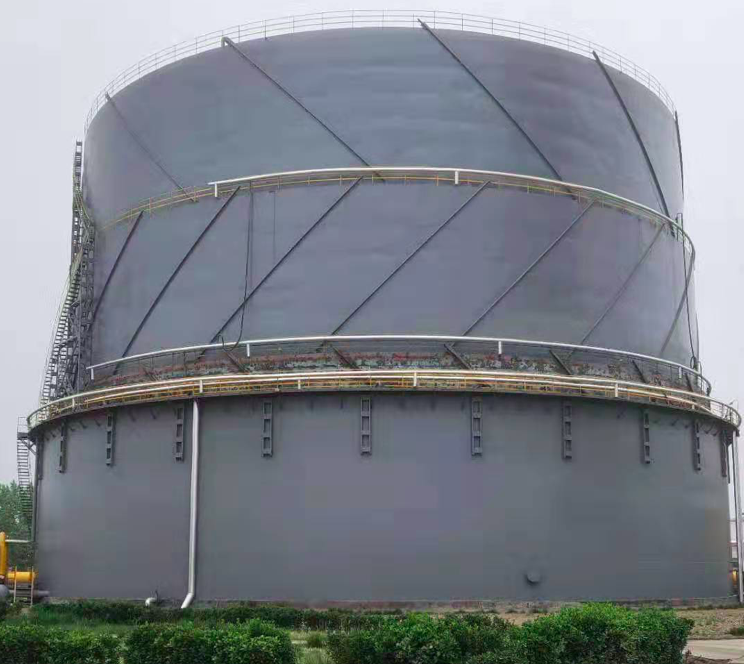

該工程案例中,設有兩臺氣柜,造氣工段的為 10000m 3 /273.8t ,三氣回收的為 2500m 3 /148t 。
本方案為一般原則性方案,具體施工時將根據實際情況做必要的修改和補充。以濕式儲氣柜為例進行施工說明。
氣柜安裝施工方案說明如下:
4.1 水槽部分
底板:按排版圖先從基礎中心裝配中幅板,并自該條板兩側循序向外鋪設相鄰的各條板;中幅板之間搭接部分尺寸為 40mm ,最后以中心點為軸,用盤尺測定外圓后再鋪設底板的邊緣板。邊緣板為加墊板對接,中幅板和邊緣板搭接為 70mm 。為了防止腐蝕,底板底面在鋪設前應除銹涂瀝青漆,焊縫 30mm 以內不刷漆。
壁板:安裝水槽壁板,用 50 噸履帶吊車進行吊裝。
壁板安裝前,先在罐底邊緣板上劃出第一圈板的圓線,每隔 1~1.5m 交錯焊接一塊 L50 × 5 長 50mm 角鋼,以便作為第一圈壁板的定位。壁板裝配要求每安裝一塊板即找正一塊,整圈安完后,要再次檢查半徑、標高和垂直度,然后用型鋼臨時支撐。焊接前,對接口立縫在內側用弧形板控制焊接變形。
水槽第一圈壁板安完后,接著安裝第二圈壁板,安裝前,在下圈板外側上部,每隔 3~4m 處焊接一“ ] ”形掛環,將三角架掛在此掛環內。三腳架之間鋪設木跳板,進行作業。
壁板全部安裝后,進行安裝水槽平臺。水槽平臺安裝前要測量水平度,使平臺在同一水平面上。
4.2 鐘罩水封的安裝
劃線:以水槽底板中心點為圓心,劃出中節、鐘罩的基準圓線。各基準圓線隔 0.8~1m 左右打上沖印,做出標記,做為安裝測量基準。
劃出墊梁安裝位置線,分別安裝就位。墊鐵對整個墊梁找平,測量全圓周的墊梁上部的水平,其最大高差不得超過 2mm 。合格后將個墊梁焊接到底版上。
鐘罩水封均是分段預組件。安裝水封墊平、找正,水平允許誤差在± 5mm 范圍內。水封安裝后,要反復檢查直徑、垂直度,其與水槽間距要控制在± 10mm 左右。
立柱的安裝,在水封安裝焊接后進行。立柱的下端與水封用安裝螺栓固定,上端用角鋼臨時與水槽內壁固定。立柱安裝時,用經緯儀和線墜逐根測量其兩個方向的垂直度。
立柱檢查合格后,進行安裝上水封。上水封與立柱上端用安裝螺栓連接;安裝后,測量檢查直徑和由底板中心至上水封水平板的斜長。斜長用彈簧稱拉尺測量。合格后,在上水封水平板與水槽平臺之間用反正扣螺桿連接,發現偏差時,予以調整。
